Avanza la construcción de la subestación Virgen de África con grandes transformadores

Los equipos de 40 MVA marcan un hito en la integración de Ceuta en el sistema eléctrico peninsular

La Empresa de Alumbrado Eléctrico de Ceuta Distribución, filial de Endesa y responsable de garantizar el suministro eléctrico en la ciudad autónoma, ha recibido esta semana los dos transformadores que constituirán el corazón de la nueva subestación Virgen de África, actualmente en fase de construcción.

Los equipos, de última generación y con una capacidad de 40 MVA cada uno, desempeñan un papel crucial en la transformación de la electricidad que llega desde la península a través del cable submarino. Su función será reducir la tensión de los 132 kilovoltios que aporta la red de transporte hasta niveles comprendidos entre 15 y 20 kilovoltios, lo que permitirá su distribución de manera segura y eficiente a través de la red local de Ceuta.

Operativo especial para trasladar más de 53 toneladas

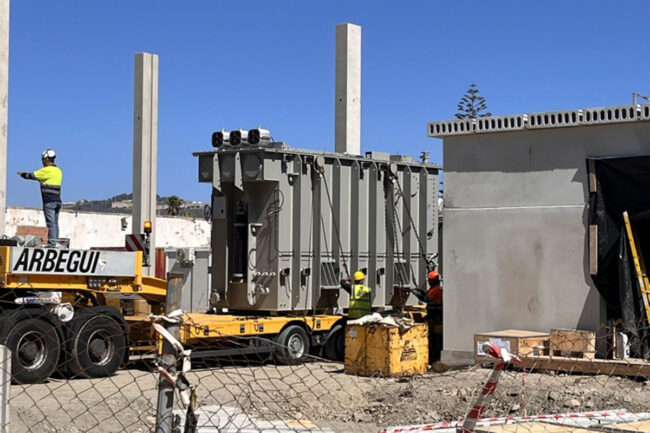

El traslado e instalación de estos transformadores ha requerido una logística especialmente compleja. Con un peso individual superior a las 53 toneladas, fue necesario movilizar grúas de gran capacidad y coordinar un operativo específico para su transporte hasta la parcela donde se levanta la nueva infraestructura.

Próximas fases

En las próximas semanas se continuará con la colocación de las cabinas y las celdas de media tensión, así como con la integración de sistemas de telemando de última generación. Estos dispositivos permitirán supervisar y operar la subestación en remoto, reduciendo significativamente los tiempos de respuesta ante cualquier incidencia y mejorando la calidad del servicio para los usuarios.

Una inversión estratégica de 9,5 millones de euros

La subestación Virgen de África representa una inversión de 9,5 millones de euros y forma parte de un proyecto de gran alcance estratégico: la interconexión eléctrica entre Ceuta y la península ibérica. Una vez concluida, la instalación se conectará a la subestación de transporte de Red Eléctrica de España (REE) y, desde allí, al cable submarino que unirá ambos sistemas eléctricos. De esta manera, la ciudad autónoma quedará plenamente integrada en el sistema eléctrico peninsular, tal como se recoge en el Protocolo de Planificación de la Red de Transporte Horizonte 2026 (H2026).

Integración de Ceuta en el sistema eléctrico peninsular

Este proyecto, declarado de interés estratégico para Ceuta por la Asamblea el pasado 27 de junio de 2024, constituye un hito fundamental en la seguridad energética de la ciudad. Gracias a la conexión a 132 kV con la península, Ceuta dispondrá de una fuente adicional y estable de energía, lo que reforzará la garantía de suministro, reducirá la dependencia de la generación local y permitirá afrontar con mayor solidez los retos futuros de electrificación y transición energética.

Con esta actuación, la Empresa de Alumbrado Eléctrico de Ceuta Distribución reafirma su compromiso con la modernización de las infraestructuras energéticas, la sostenibilidad y el desarrollo económico de la ciudad, dotándola de una red más robusta, segura y preparada para responder a las necesidades de los ciudadanos en los próximos años.

Los trabajos comenzaron en enero

A mediados de enero de este año se iniciaron las obras de construcción de la nueva subestación eléctrica denominada Virgen de África.

Los trabajos se desarrollan en una parcela de la zona portuaria próxima a la central diésel de Ceuta y próximamente también darán comienzo a las labores para el tendido de las líneas que distribuirán en Ceuta la energía eléctrica recibida a través del cable submarino de alta tensión que construye REE.

De acuerdo con la información suministrada por Prensa Endesa Sur, “la nueva infraestructura, en la que la Empresa de Alumbrado Eléctrico de Ceuta Distribución invertirá 9,5 millones de euros, contará con la última tecnología para realizar la transformación de alta a media tensión, es decir de 132 a 15-20 kV (kilovoltios), gracias a dos nuevos transformadores de 40 MVA (megavoltiamperios) de potencia”.

Igualmente, han adelantado que esta “dispondrá de una caseta en la que se albergarán las cabinas y las celdas de media tensión”, a lo que se suma que “la compañía tiene previsto instalar telemandos de última generación que permitirán el control remoto de la infraestructura, reduciendo los tiempos de actuación ante cualquier incidencia”.

Sobre estas obras de construcción, se ha dado a conocer que se prolongarán hasta finales de año, “cuando está prevista la entrada en funcionamiento de la nueva infraestructura que se conectará, a través de la subestación de transporte de REE, al cable submarino que, a su vez, enlazará la península con la ciudad autónoma, integrando la red eléctrica de Ceuta en el sistema eléctrico peninsular según lo establecido en el protocolo de Planificación de la Red de Transporte H2026”.

Entradas recientes

Dos detenidos por robar material de construcción valorado en 60.000 euros

Agentes de la Policía Nacional han detenido en Ceuta a dos individuos responsables de un…

25/10/2026

Anyera organiza una quedada para disfrutar del recorrido de Sierra Bullones

Este fin de semana tenía que haber sido muy especial para el Club Anyera. Ceuta…

25/10/2026

Los caballas zarpan al mar rumbo a Cádiz en busca de los tres puntos

La afición de la AD Ceuta nunca falla. Allá donde esté el equipo caballa, hay…

25/10/2026

En la Piel | Historias de vida frente a los asentamientos de inmigrantes

El 30 de julio marcó un antes y un después en la vida de Ceuta.…

25/10/2026

Ceuta ya está en Madrid y la llegada de Mujeres Caballas ya es historia

Sigue la lucha, pero esta vez con un cambio de escenario, este 25 de octubre…

25/10/2026
