Endesa mejora el tiempo de respuesta de los nuevos generadores en caso de corte

La central realiza una prueba con técnicos de la empresa y de los fabricantes alemán e italiano para poner a punto los grupos 12 y 13.

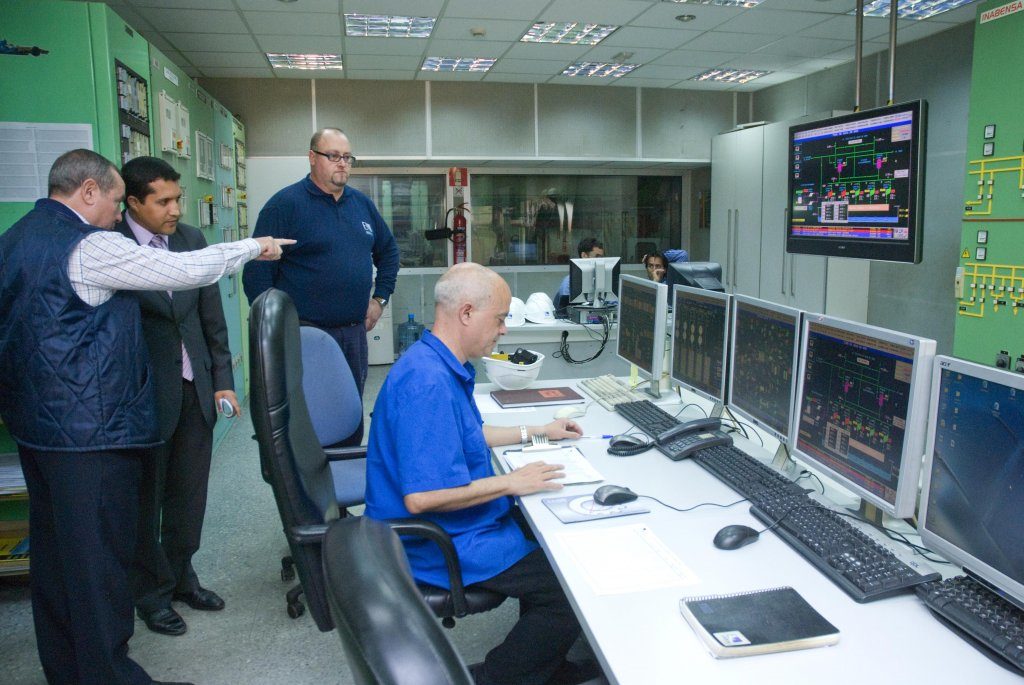

Endesa realizó una prueba ayer para ajustar el funcionamiento de los nuevos grupos de generación eléctrica 12 y 13 que se han instalado entre el año pasado y los primeros meses de 2010. Para ello una masa de técnicos estuvo desde las 8.00 horas realizando los ajustes técnicos necesarios. La lista es amplia: por Endesa estuvo el responsable de la central, Rafael Gálvez; el jefe de Mantenimiento Técnico, Germán Canosa Murcia; el técnico de puesta en marcha de los grupos 12 y 13, Pedro Montesdeoca; el experto en equipo eléctrico, Jordi Gutiérrez; y un equipo de siete personas, cuatro de ellas habituales en las operaciones de los motores y tres más de refuerzo. En la central también se encontraba por parte de la Ciudad el viceconsejero de Industria y Energía, Rachid Ahmed.

    Pero no sólo estuvo Endesa  e Industria supervisando la prueba. Técnicos italianos y alemanes pertenecientes a las compañías fabricantes se desplazaron ayer a la ciudad. Por Turbomarch, marca del grupo 12, llegaron Fernando Plaza, coordinador del proyecto; el ingeniero de puesta en marcha, Lucio Centrodi; y el experto en reguladores de velocidad, Marco Mazza. El fabricante alemán Man desplazó por su parte a Henning Gruberg, ingeniero de puesta en marcha, y a Robert Thistlewood, otro experto en reguladores de velocidad.

     El rotundo despliegue obedecía al tipo de prueba que iba a llevarse a cabo, denominada de estatismo. Precisamente Jordi Gutiérrez es una “eminencia” pese a su juventud en este tipo de análisis según aseguró el viceconsejero de Industria. Con ellos se intenta afinar el tiempo de respuesta de los nuevos generadores cuando se produce un corte en el suministro y así agilizar la puesta en marcha y acortar la duración de los apagones producidos por problemas de generación. La prueba además implicaba cierto riesgo de producir un apagón en la ciudad durante su desarrollo.

     Después de un par de horas trabajando sobre los motores, la prueba comenzó sobre las 10.00 horas. La demanda esperada oscilaba para ayer entre los 23 y 25 megawatios, una vez que se había desactivado la planta desaladora durante la realización del estudio.

    La prueba consistió en la entrada de los grupos cada vez a mayor potencia a tres, cuatro y seis megawatios en el grupo 13 y de tres y seis en el doce, ya que se conoce mejor la respuesta de este grupo de generación. La prueba se completó a las 13.24 horas, casi hora y media antes de lo esperado. Ahora los datos obtenidos servirá para hacer una radiografía y mejorar el funcionamiento de los nuevos grupos de generación. La prueba se completó sin ningún incidente y no hubo ningún corte de suministro que afectara a los usuarios.

  “Hemos estado en la central viendo cómo se realizaban las pruebas para tener información de primera mano y estar allí si se producía algún tipo de incidente”, comentó Ahmed que valoró el objeto de la prueba: “La empresa nos informó de la necesidad de la prueba y de los posibles incidentes que se podían producir y los hemos visto necesario. Finalmente han salido bien y no se ha producido ningún tipo de anomalía”.

Nuevos motores

    El grupo 12 es una turbina de gas que está capacitada para generar 14 megawatios y la empresa tiene proyectado que la turbina pueda cubrir la generación de los grupos importantes que tiene la planta en el caso de que fallaran, uno de los motivos principales de la prueba de ayer.

Por su parte el grupo de generación 13, un motor diésel que irá ubicado junto al grupo 11 en la parte este de la central, está capacitado para producir un total de 12,6 megawatios.

  Los dos nuevos generadores eléctricos se han instalado con motivo de la exigencia normativa para los mercados aislados eléctricamente en España de superar ampliamente la demanda- La capacidad de la planta de producción de Endesa se encuentra ahora en los 81,55 megawatios mientras que la punta de consumo durante el invierno fue de 41,6 megawatios y en verano se situó en los 37,4.

Entradas recientes

Operarios trabajan para ampliar el embolsamiento destinado a inmigrantes

El embolsamiento de Loma Colmenar, habilitado para acoger a parte de los inmigrantes que permanecen…

26/08/2026

Una agente de la Policía Nacional rompe a llorar ante los gritos de apoyo de los ceutíes

27 días de tensión, incertidumbre y desgaste emocional han dejado imágenes que difícilmente pueden pasar…

26/08/2026

García-Page califica de insuficiente la reacción del Ejecutivo ante lo ocurrido en Ceuta

El presidente de Castilla-La Mancha, Emiliano García-Page, ha valorado con firmeza los recientes acontecimientos ocurridos…

26/08/2026

El alcalde de Málaga propone becas de formación a marroquíes "para que no tengan que emigrar de su país"

El alcalde de Málaga, Francisco de la Torre, ha trasladado este miércoles su respaldo a…

26/08/2026

CSIF pone el límite en 280 presos y exige trasladar a la península el excedente de la cárcel de Ceuta

La sección sindical de la Central Sindical Independiente y de Funcionarios (CSIF) en el Centro…

26/08/2026

Loma Colmenar alza la voz: vecinos exigen el desalojo de los asentamientos callejeros

Reclamación vecinal en Loma Colmenar. Los afectados exigen medidas urgentes ante los asentamientos en Ceuta.…

26/08/2026
